Страдания по авдеевскому газопроводу: озвучены неприятные данные Страдания по авдеевскому газопроводу: озвучены неприятные данные Страдания по авдеевскому газопроводу: озвучены неприятные данные
ПАО «Донецкоблгаз» заявило, что завершило свою часть работы по строительству подводящего газопровода к г. Авдеевка, согласно договора субподряда. При этом на 5 января не получило от генподрядчика ни копейки за выполненные работы.

Как передает AVDEEVKA.CITY со ссылкой на oblgaz.donetsk.ua, строительство газопровода в г. Авдеевка Донецкой области, согласно сообщений руководства Донецкой ОВГА, должно было завершиться ко Дню Независимости Украины 2017 года. Затем сроки завершения строительства были перенесены на октябрь.

Однако даже в ноябре строительство было далеко от завершения. Учитывая удручающую динамику строительства газопровода, осознавая социальную ответственность перед жителями региона и приближение отопительного сезона, ПАО «Донецкоблгаз» решило принять активное участие в строительстве.

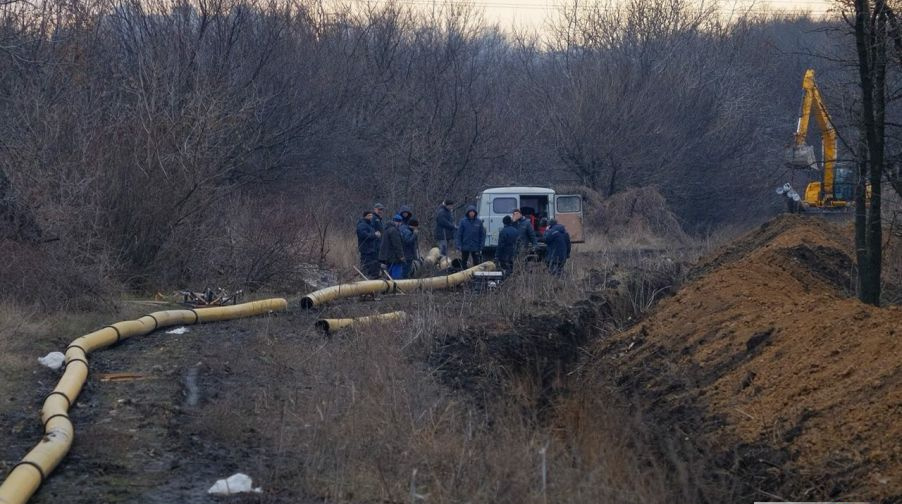

«Во исполнение этого решения 17 ноября 2017 года ПАО «Донецкоблгаз» заключило договор субподряда с генеральным подрядчиком строительства ООО «Теплоэнергокомплект» на выполнение работ по строительству подводящего газопровода высокого давления от пгт. Очеретино до г. Авдеевка, который так необходим жителям Авдеевки и семи близлежащих сел. В этот же день, наши специалисты незамедлительно приступили к выполнению сварочных работ, - отмечает «Донецкоблгаз». - Нам как субподрядчику был поручен наиболее сложный участок строительства, протяженностью 3 422 м, который проходил в непосредственной близости от зоны активных боевых действий и на наиболее сложном географическом участке строительства».

Несмотря на полное отсутствие финансирования и тот факт, что участок строительства подвергался неоднократным артиллерийским обстрелам, учитывая приближение холодов, ПАО «Донецкоблгаз» приняло решение продолжать работы. 1 декабря было заключено соглашение на выполнение дополнительных работ по строительству участка газопровода протяженностью около 494 метров (с выполнением ряда вспомогательных работ).
5 января специалисты ПАО «Донецкоблгаз» закончили работы предусмотренные договором субподряда (с учетом дополнительных работ), выполнив взятые на себя обязательства в полном объеме.
В сообщении отмечается, что ПАО «Донецкоблгаз» могло выполнить работы значительно раньше, но, учитывая факторы задержки с поставкой материалов со стороны генподрядчика, сроки завершения работ были перенесены.

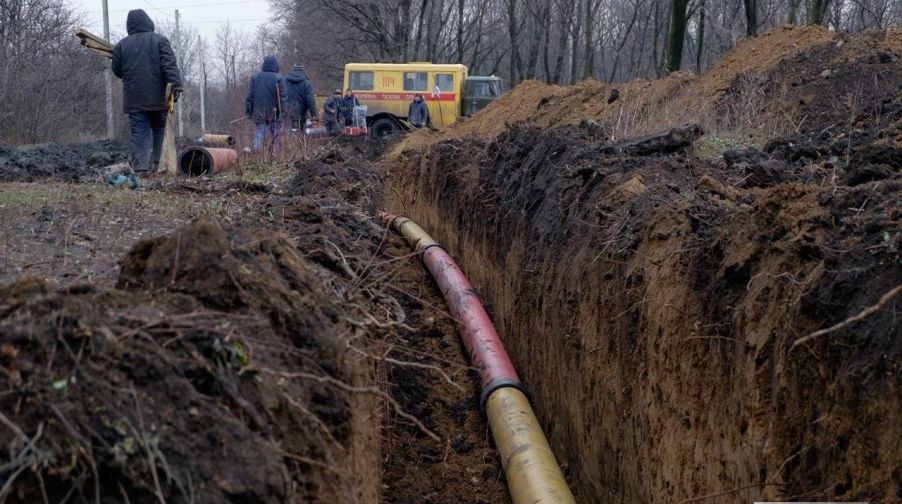

«За 30 рабочих дней нами был сварен, испытан и уложен газопровод в траншею общей длиной 4 074 м, что составляет более 30% всей протяженности нового газопровода, - отмечается в сообщении. - Особенно хотелось отметить большой вклад работников Константиновского УГГ (Авдеевский участок) ПАО «Донецкоблгаз», которые под обстрелами и, невзирая на неблагоприятные погодные условия, работали без выходных полный световой день, а иногда и при свете фонаря, делая все возможное, чтобы жители г. Авдеевки и семи близлежащих сел Ясиноватского района, а это более 12,5 тыс. абонентов (более 20 тыс. человек), смогли снова обрести все блага голубого топлива и обогреть свои дома в период холодов».

Также отмечается, что по состоянию на 05.01.2018 г. ПАО «Донецкоблгаз» не получило от генерального подрядчика ни копейки за выполненные работы.

«При этом главное наше беспокойство состоит в том, что, несмотря на усилия ПАО «Донецкоблгаз», строительство газопровода не завершено, и жители Авдеевки, по-прежнему остаются без газоснабжения», - сообщается на сайте oblgaz.donetsk.ua.

Напомним, что в июне 2017 года в результате боевых действий был поврежден газопровод - отвод от газораспределительной станции Авдеевка. Жители города и окрестных населенных пунктов остались без газоснабжения.

Строительство нового магистрального газопровода «Очеретино - Авдеевка» стартовало 18 августа. Общая длина трубопровода по проекту составит 14,124 км. Стоимость проекта - 58 млн грн (половину заплатил Авдеевский коксохим, половина средств выделена из областного бюджета).

Генеральный директор Авдеевского коксохимического завода Муса Магомедов сообщил о том, что АКХЗ участвует в строительстве газопровода Очеретино-Авдеевка не только финансово.

Общественное ТВ Донбасса опубликовало видеосюжет о газовых бедах прифронтовой Авдеевки.

После завершения строительства газопровода пройдет заполнения газовой системы  и пуск голубого топлива абонентам. Работниками газовой службы города, по каждому многоквартирному дому, будет проводиться поквартирный обход и опрессовки стояков.


Губернатор Донецкой области Павел Жебривский 16 декабря вместе с вице-премьер-министром Геннадием Зубко посещал работы по строительству газопровода «Очеретино-Авдеевка». Тогда он заявлял, что испытания газопровода состоится до 23 декабря. А 23 декабря, после очередной инспекции на месте проведения работ газопровода «Очеретино-Авдеевка», Жебривский заявил, что это важное строительство находится на завершающей стадии.

Но газ на данный момент так и не пришел в Авдеевку.
